Kira Hakedişi ve Proje Maliyeti: Onaylı Puantajdan Hesap
Beklenen tutar ile fatura yan yana
Kiralık makinede dönem hakedişi onaylı puantajdan hesaplanır: faturalanacak gün, asgari saat, kesilen duruş günleri ve kaza günleri sözleşme kurallarına göre ayrılır. Taslak veya onaysız gün varsa dönem onaylanamaz. Öz mal ve kiralık makine aynı proje maliyet raporunda birleşir.

Puantaj kaynaklı hakediş
Kiralık dönem tutarı onaylı puantaj günlerinden türetilir; sözleşme aralığına otomatik kırpılır.
Kesinti kuralları
Arıza ve bakım günleri sözleşmeye göre düşülür; kusur karşı taraftaysa kaza günleri kesinti dışında tutulabilir.
Saatlik sözleşme
Saatlik kiralamada asgari saat, düşülen gün oranında azalır; kısmi çalışma günleri dikkate alınır.
Fatura karşılaştırması
Gelen fatura beklenen tutarla yan yana görünür; fark tartışması kayıt üzerinden yürür.
Toplu dönem
Ay bazında tüm kira sözleşmeleri için dönem tek işlemle oluşturulabilir.
Proje maliyet raporu
Öz mal birim fiyatı makine, grup veya varsayılandan; kiralı tutar puantaj ağırlığıyla günlere dağıtılır. Operatör gün ve saat raporu ve Excel çıktısı vardır.

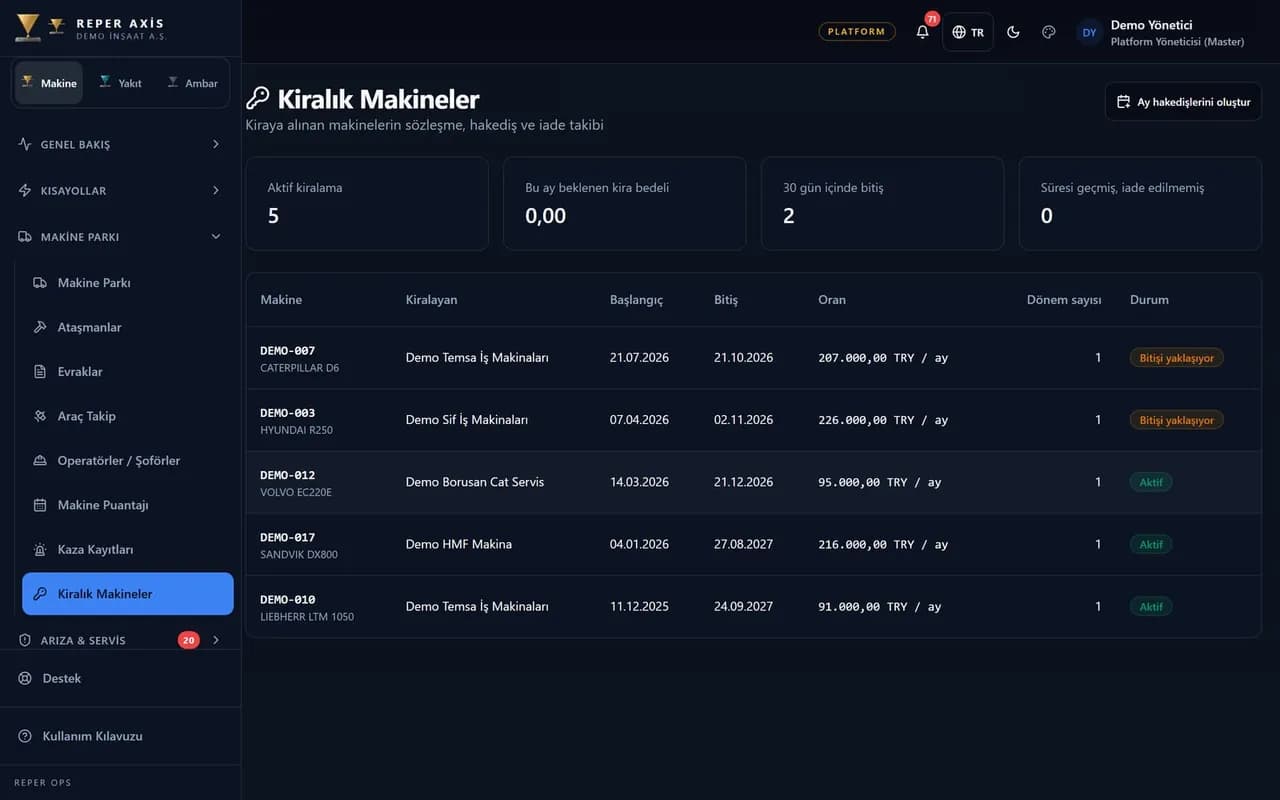

Kiralık dönem hakedişi
Kiracı en az bir onaylı puantaj günü kullanıyorsa dönem puantaj kaynağından hesaplanır. Faturalanacak gün sayısı, asgari saat, kesilen duruş ve kaza günleri sözleşme maddelerine göre ayrılır. Onaysız gün kaldığında dönem beklemeye alınır.
Öz mal proje maliyeti
Proje maliyeti saat veya gün birim fiyatıyla hesaplanır; öncelik sırası makine kartı, makine grubu ve varsayılan birim fiyat, geçerlilik tarihiyle en güncel kayıt kullanılır. Boşta bekleyen öz mal makine için bekleme birim fiyatı tanımlanabilir.
Kapsam dışı kalemler
Amortisman, finansman, sigorta primi ve genel gider dağıtımı bu raporda yoktur; kur çevrimi yapılmaz. Bu nedenle çıktı bakım ve işletme maliyeti görünümüdür, toplam sahip olma maliyeti değildir.
Günlük puantaj disiplini makine puantajı modülünde, işçilik ve parça giderleri maliyet yönetimi modülünde birikir.
Kimler için uygun
Kiralık makine faturasını puantaja dayandırmak isteyen hakediş ekipleri, proje bazında makine maliyetini görmek isteyen proje müdürleri ve filo ile finans arasında tek rakam konuşmak isteyen makine müdürleri için uygundur.
- 1
Puantajı onayla
İlgili ayın tüm günleri onaylı olmalı; aksi halde dönem kilitlenmez.
- 2
Dönemi hesapla
Sözleşme kuralları faturalanacak gün, kesinti ve asgari saati belirler.
- 3
Raporu oku
Proje maliyeti, hakediş ve fatura karşılaştırması Excel ile dışa aktarılır.
Sık Sorulanlar
Onaysız puantaj günü varken dönem kapanır mı
Hayır. Taslak veya onaysız gün varsa dönem onaylanamaz; önce puantaj tamamlanmalıdır.
Bu rapor toplam sahip olma maliyetini verir mi
Hayır. Amortisman, finansman, sigorta ve genel gider dağıtımı hesaba girmez; kur çevrimi yapılmaz. Görünüm bakım ve işletme maliyetine odaklanır.
